新庁舎建設工事の進捗状況

ページ番号1005755  更新日 令和5年11月7日

印刷大きな文字で印刷

 新庁舎建設工事の進捗状況をお知らせします。

令和5年11月の現場状況(新庁舎全面オープン)

現場状況 令和5年11月時点

≪令和5年11月4日撮影≫

庁舎完成記念式典を開催しました。テープカットやピアノコンサート、内覧会を行いました。

11月6日に新庁舎全面オープンを迎えます。長期間にわたり、多くの皆さまのご理解とご協力をいただき、誠にありがとうございました。

令和5年10月の現場状況

現場状況 令和5年10月時点

≪令和5年10月6日撮影≫

写真左右の歩道部分にインターロッキングブロック(舗装用ブロック)を施工しました。中央部分は車道になるため、アスファルト舗装になります。全面オープンまで残り1か月となりました。

令和5年9月の現場状況

現場状況 令和5年9月時点

≪令和5年9月13日撮影≫

引き続き、外構・植栽工事を進めています。ロータリー部分の工事を行っています。

令和5年8月の現場状況

現場状況 令和5年8月時点

≪令和5年8月4日撮影≫

低層棟の外観がほぼ出来上がりました。室内の電気設備などの調整を行い、完成となります。これからは外構と植栽の工事をメインに行っていきます。

現場状況 令和5年8月時点

低層棟内部の写真になります。まちづくり推進課は、11月6日から低層棟2階で業務を行うことになります。

令和5年7月の現場状況

現場状況 令和5年7月時点

≪令和5年7月3日撮影≫

7月3日から市役所駐車場を一部開放しています。

令和5年6月の現場状況

現場状況 令和5年6月時点

≪令和5年6月7日撮影≫

7月3日からの市役所駐車場(約110台分)の一部開放に向けて、駐車場の整備と植栽の工事を行っています。

現場状況 令和5年6月時点

おもいやり駐車場と障がい者等用駐車場の上屋が完成しました。

おもいやり駐車場と障がい者等用駐車場からは雨や雪に濡れずに市役所出入口まで行くことができます。

令和5年5月の現場状況

現場状況 令和5年5月時点

≪令和5年5月11日撮影≫

低層棟の内装工事を行っています。

令和5年4月の現場状況

現場状況 令和5年4月時点

≪令和5年4月3日撮影≫

引き続き、低層棟の建設工事を行っています。鉄骨で柱や梁を組み立てる工事を行っています。

令和5年3月の現場状況

現場状況 令和5年2月時点

≪令和5年3月7日撮影≫

低層棟の基礎工事を行っています。

現場状況 令和5年3月時点

引き続き、緊急排水槽の設置工事を行っています。

令和5年2月の現場状況

現場状況 令和5年2月時点

≪令和5年2月6日撮影≫

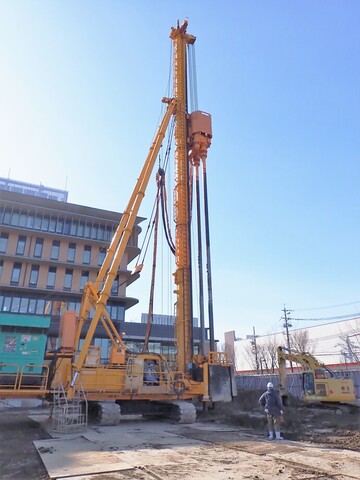

引き続き、地盤の改良工事を行っています。

現場状況 令和5年2月時点

災害などで公共下水道が使えなくなった際にトイレ機能を維持するため、緊急排水槽設置工事を行っています。

令和5年1月の現場状況

現場状況 令和5年1月時点

≪令和5年1月10日撮影≫

旧庁舎の解体工事が完了し、新庁舎低層棟の建設工事が始まりました。まずは地盤の改良工事を行います。

令和4年12月の現場状況

現場状況 令和4年12月時点

≪令和4年12月2日撮影≫

旧庁舎の解体工事は12月中に完了予定です。その後は、新庁舎低層棟の建設工事、駐車場などの外構・植栽工事を予定しています。

令和4年11月の現場状況

現場状況 令和4年11月時点

≪令和4年11月4日撮影≫

引き続き、旧庁舎の解体工事を行っています。写真は旧庁舎地下部分の基礎の解体を行っているところです。

令和4年10月の現場状況

現場状況 令和4年10月時点

≪令和4年10月3日撮影≫

旧庁舎の地上部分は解体が完了し、新庁舎の北面が見えるようになりました。

現場状況 令和4年10月時点

引き続き、旧庁舎の地下部分の解体工事を行っています。

令和4年9月の現場状況

現場状況 令和4年9月時点

≪令和4年9月2日撮影≫

引き続き、旧庁舎の解体工事を行っています。西側より順次進行しています。

令和4年8月の現場状況

現場状況 令和4年8月時点

≪令和4年8月1日撮影≫

引き続き、旧庁舎の解体工事を行っています。順調に工事が進み、新庁舎が見えるようになってきました。

令和4年7月の現場状況

現場状況 令和4年7月時点

≪令和4年7月4日撮影≫

引き続き、旧庁舎の解体工事を行っています。北から南に向かって解体しています。

令和4年6月の現場状況

現場状況 令和4年6月時点

≪令和4年6月2日撮影≫

追加のアスベスト除去作業が完了し、足場を解体しました。今後、建物本体の解体工事を行っていきます。

令和4年5月の現場状況

現場状況 令和4年5月時点

≪令和4年5月12日撮影≫

追加のアスベスト除去作業用の足場が組みあがり、中で除去作業を行っております。

令和4年4月の現場状況

現場状況 令和4年4月時点

≪令和4年4月11日撮影≫

アスベスト除去の追加工事が発生したため、除去作業用の足場を組み立てています。

令和4年3月の現場状況

現場状況 令和4年3月時点

≪令和4年3月2日撮影≫

旧庁舎の敷地北側の地下埋設物を撤去しています。

令和4年2月の現場状況

現場状況 令和4年2月時点

≪令和4年2月8日撮影≫

解体作業で発生した各種廃材は分別して処分していきます。
(鉄を分別している写真です。)

令和4年1月の現場状況

現場状況 令和4年1月時点

≪令和4年1月12日撮影≫

旧庁舎の北面平屋部分の解体を行っています。
(旧庁舎北側玄関付近の写真です。)

令和3年12月の現場状況

現場状況 令和3年12月時点

≪令和3年12月9日撮影≫

床や天井の内装材、照明・給排水設備などの撤去工事を行っています。

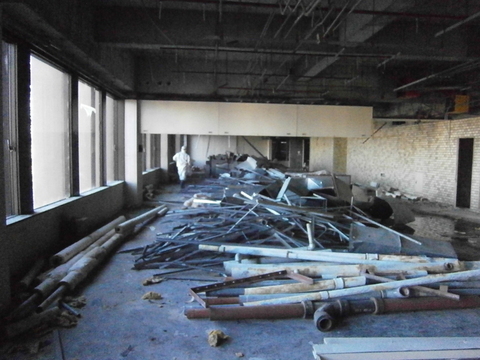

(写真は旧庁舎2階の執務エリアです。)

令和3年11月の現場状況

現場状況 令和3年11月時点

≪令和3年11月8日撮影≫

旧庁舎を囲む足場はほぼ完成し、これから旧庁舎を解体する工事を行っていきます。騒音対策のため、防音パネル(白い板)で囲っています。

令和3年10月の現場状況

現場状況 令和3年10月時点

≪令和3年10月21日撮影≫

旧庁舎解体のため、足場の組み立て作業を行っています。同時に敷地内の車庫・倉庫などを撤去しています。また、現場事務所を設置しました。

令和3年9月の現場状況

現場状況 令和3年9月時点

≪令和3年9月1日撮影≫

いよいよ9月21日から新庁舎高層棟で業務を開始します。市民のみなさまのご理解とご協力にあらためて感謝申し上げます。

これからは旧庁舎の解体工事、低層棟・駐車場の工事を進めていき、全面完成は令和5年3月を予定しています。

令和3年8月の現場状況

現場状況 令和3年8月時点

≪令和3年8月2日撮影≫

内装工事もほぼ終わり、外構工事を行っています。

9月21日の高層棟オープンに向けて、これからは備品の搬入を行い、移転の準備を進めていきます。

令和3年7月の現場状況

現場状況 令和3年7月時点

≪令和3年7月5日撮影≫

南北の足場の解体も始まりました。新庁舎高層棟全体の外観を見ることができるようになりました。

写真手前の赤枠部分の駐輪場も出来上がってきました。

9月21日の高層棟オープンまで残り3か月を切りました。

現場状況 令和3年7月時点

2階のロビーおよび執務室の写真です。他の階も壁や天井、照明設備などの内装工事を進めています。

令和3年6月の現場状況

現場状況 令和3年6月時点

≪令和3年6月7日撮影≫

外装工事が終わり、足場の解体が始まりました。外部から外観が確認できるようになってきました。

写真手前の赤枠部分は駐輪場になります。

現場状況 令和3年6月時点(内装)

屋上部分を施工しています。大きな部材はクレーンで吊り上げます。

令和3年5月の現場状況

現場状況 令和3年5月時点

≪令和3年5月7日撮影≫

屋上まで躯体部分が立ち上がってきて外観の写真では大きな変化が分からないため、今回から内装部分についてもお知らせしていきます。

シートで隠れているため、外からは見えませんが、庁舎南側の1、2階の外壁はほぼ完成しています。外から庁舎の中が良く見えるようになっています。

現場状況 令和3年5月時点(内装)

1、2階は庁舎南側に待ち合わせロビーがあります。左は床部分を施工中の写真です。

令和3年4月の現場状況

現場状況 令和3年4月時点

≪令和3年4月5日撮影≫

屋上・屋根部分に着手しています。開庁まであと半年をきりました。引き続き、安全に配慮しながら工事を進めていきます。

令和3年3月の現場状況

現場状況 令和3年3月時点

≪令和3年3月1日撮影≫

7階躯体部分に着手しています。現庁舎とほぼ同じ高さまで出来上がってきました。内装も同時に作業を進めています。

令和3年2月の現場状況

現場状況 令和3年2月時点

≪令和3年2月1日撮影≫

6階躯体部分に着手しています。仮設工事用エレベーター(左赤枠)が設置されました。

令和3年1月の現場状況

現場状況 令和3年1月時点

  ≪令和3年1月4日撮影≫

5階躯体部分に着手しています。

現場状況 令和3年1月時点-1

地下1階内装部分に着手しています。

令和2年12月の現場状況

現場状況 令和2年12月時点

 ≪令和2年12月7日撮影≫

4階躯体部分に着手しています。西(写真奥)にも定置式水平ジブクレーンを設置し 、高い場所での作業を続けています。

令和2年11月の現場状況

現場状況 令和2年11月時点

  ≪令和2年11月9日撮影≫

3階躯体部分に着手しています。11月5日から航空法の高さ制限を満たしている定置式水平ジブクレーン(左赤枠)でより高い場所での作業を開始しました。

令和2年10月の現場状況

現場状況 令和2年10月時点

 ≪令和2年10月5日撮影≫

2階躯体部分に着手しています。

令和2年9月の現場状況

現場状況 令和2年9月時点

≪令和2年9月7日撮影≫

現在、1階柱・壁の躯体部分(鉄筋・型枠・コンクリート工事)の作業をしています。写真手前は地下へのスロープ部分になります。

令和2年8月の現場状況

現場状況 令和2年8月時点

  ≪令和2年8月3日撮影≫

引き続き、地下の工事を進めています。大規模な工事のため、工区を分けて工事を行っています。

令和2年7月の現場状況

現場状況 令和2年7月時点

 ≪令和2年7月6日撮影≫

地下の基礎部分の工事を進めています。写真奥の黄色の板は、1階の床となる型枠です。写真手前の型枠のない部分は地下1階の機械室、倉庫など、エレベーター部分です。

また、新型コロナウイルス感染拡大を受け、4月25日から5月10日まで工事を一時中止していましたが5月11日からは工事を再開しています。

令和2年6月の現場状況

現場状況 令和2年6月時点

  ≪令和2年6月1日撮影≫

地下の基礎部分の工事を進めています。また、建物を支える地下の柱の上部に免震装置を設置しています。

令和2年5月の現場状況

現場状況 令和2年5月時点

 ≪令和2年5月4日撮影≫

引き続き、地下の基礎部分の工事を進めています。鉄筋を通した基礎部分の型枠に、コンクリートを流し込む工事を進めています。

令和2年4月の現場状況

現場状況 令和2年4月時点

 ≪令和2年4月6日撮影≫

構台が完成し、地下の基礎部分の工事を進めています。

令和2年3月の現場状況

現場状況 令和2年3月時点

≪令和2年3月2日撮影≫

二次掘削を進めながら、構台を設置しています。

構台とは建設機械の作業スペースを確保するため、設置する仮設の作業台のことです。(下の写真は設置途中の構台です。)

現場状況 令和2年3月時点

令和2年2月の現場状況

現場状況 令和2年2月時点

≪令和2年2月3日撮影≫

地盤改良が終わり、二次掘削を進めています 。

令和2年1月の現場状況

現場状況 令和2年1月時点

≪令和2年1月6日撮影≫

二次掘削の準備および地盤改良をしています。

現場状況 令和2年1月時点

 地盤改良を行っています。

令和元年12月の現場状況

現場状況 令和元年12月時点

≪令和元年12月4日撮影≫

一次掘削が終わり、二次掘削の準備をしています。

令和元年11月の現場状況

現場状況 令和元年11月時点

≪令和元年11月5日撮影≫

掘削工事を進めています。

令和元年10月の現場状況

現場状況 令和元年10月時点

≪令和元年10月2日撮影≫

アスファルト、花壇、樹木等の撤去を進めています。

令和元年9月の現場状況

現場状況 令和元年9月時点

≪令和元年9月2日撮影≫

着工前全景

新庁舎建設工事(令和元年8月5日契約時点)

新庁舎外観

 新庁舎建設工事は、一般競争入札により落札者を決定し、市議会の議決を経て、令和元年8月5日に工事請負契約を以下の内容で締結しました。令和3年7月に高層棟の完成・供用を開始し、現庁舎解体後、低層棟や来庁者駐車場を整備し、令和4年11月に全面完成を予定しています。

工事期間中は、安全対策に努めてまいりますので、ご理解とご協力をお願いします。
詳しくは、管財課までお問い合わせください。

工事概要

工期:令和元年8月5日から令和4年11月15日まで

場所:各務原市那加桜町1-69(現庁舎敷地内)

建物構造:[高層棟] 鉄筋コンクリート造地下1階地上7階建 免震構造

[低層棟] 鉄骨造2階建 耐震構造

延べ面積:[全体]16,802.69平方メートル(付属建屋568.68平方メートル含む)

[高層棟] 15,115.64平方メートル

[低層棟] 1,118.37平方メートル

建物高さ:[高層棟] 29.375m

[低層棟] 9.575m

契約内容

施工者:大日本・天龍・協和・足立特定建設工業共同企業体

契約額:6,655,000,000円(税込)
