三井水源地水質改善処理施設整備工事(中期的水質改善対策)の進捗状況
工事の進捗状況
進捗状況
工事の現場着手は令和8年夏頃を予定しています。現場の状況写真は、このページに掲載します。

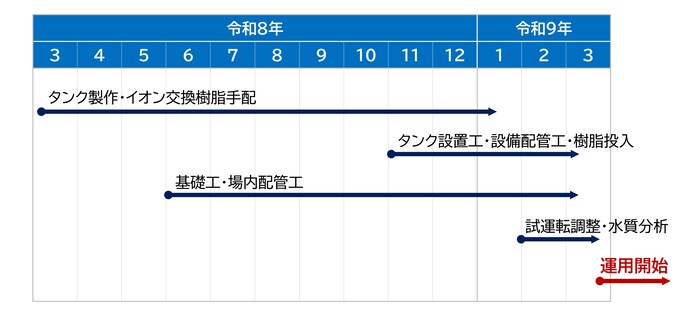

工程概要
三井水源地水質改善処理施設整備工事
三井水源地水質改善処理施設整備工事は、浄水処理設備、基礎、電気、場内配管の4工事に分離発注し、令和8年2月および3月にそれぞれ契約を締結しました。令和9年3月の完成を予定しております。
| 工事名 | 受注者 | 契約額(税込) | 契約日 |
|---|---|---|---|
| 浄水処理設備 | メタウォーター株式会社 営業本部中部営業所 |
¥732,600,000 | R8.2.20 |
| 電気 | サンテック株式会社 各務原営業所 |
¥74,800,000 | R8.3.9 |
| 基礎 | 株式会社丸杉 | ¥17,105,000 | R8.3.12 |
| 場内配管 | 丸共管工株式会社 | ¥66,550,000 | R8.3.16 |
※表中の工事名は、正式名称「三井水源地水質改善処理施設整備工事(〇〇)」の()内を記載しています。
